Stationsgatan
Foto: Mattias Nilsson/Skövde kommun

Resecentrum och centralstationen ligger centralt i Skövde, mellan högskolan och Hertig Johans torg. De är en viktig knutpunkt för stadens kollektivtrafik. Projektet ska skapa en attraktiv och trygg plats som främjar hållbart resande.
Nu när den invändiga ombyggnation av centralstationen är klar planerar vi att förbättra utemiljön kring stationen och angränsande Stationsgatan. Detta blir den sista pusselbiten i utvecklingen av området. Flera projekt har redan genomförts under de senaste åren.
Vad händer just nu?
Arbetet med regnbädden på korttidsparkeringen fortsätter. En stor del av det underjordiska dagvattenmagasinet är klart och arbetet med kantsten påbörjas nu.
Under de närmaste veckorna återupptas också arbetet med smågatstenen efter vinteruppehållet. Först färdigställs ytan längst i söder, där cykelställ med tak ska placeras.
Vi har även kunnat skapa ytterligare en plats för avlämning och påstigning. Det innebär att det kommer finnas fyra platser runt stationen: via Kurortsvägen, längs Stationsgatan och på korttidsparkeringen.
Så påverkas du från 4 maj
Norr om huvudentrén fortsätter arbetet med det sista dagvattenmagasinet. Efter valborgshelgen behöver vi därför stängsla om delar av området.
Från och med 4 maj stängs den lilla norra entrén på centralstationens västra sida. All passage sker då via huvudentrén.
Det innebär att du som reser med buss eller cyklar söderut behöver korsa Stationsgatan vid övergångsstället och sedan ta dig vidare längs Kulturhuset på västra sidan.
Taxi och godshantering påverkas inte. Gods tas in via huvudentrén.
Så påverkas du från 19 maj
Från och med 19 maj stängs huvudentrén till centralstationen. Då kommer all gång- och godspassage till stationen istället ske via den lilla norra entrén. Den här lösningen gäller tills arbetet framför huvudentrén är klart.
Cykeltrafik kommer fortsatt att vara hänvisad till västra sidan av Stationsgatan.
Taxiplatser och tillgänglighetsanpassad parkeringsplats längs Stationsgatan blir svårare att nå under perioden. Vi hänvisar därför personer med nedsatt rörlighet till Kurortsvägen.
Vi öppnar delar av torgytan allt eftersom arbetet blir klart, för att framkomligheten ska bli så bra som möjligt. Under en period kommer det ändå att vara begränsad framkomlighet och tillfälliga omledningar i området.
Vi är tacksamma för er förståelse under byggtiden och tänk på att det kan behövas lite extra tid för att ta sig till och från stationen.
Så påverkas du som rör dig i området
Gång- och cykeltrafik
Se ovan gällande passage i området under april/maj. Skyltning ställs upp inne på stationen som visar vägen till taxi.
Buss och tåg
Inga förändringar sker i busslägen eller avgångstider.
Taxi
Taxi finns tillgängligt på båda sidor av stationen.
Avlämning och upphämtning
För av- och påstigning finns en parkeringsficka utanför stationshusets västra sida, vid övergångsstället. Där är det tillåtet att stanna i högst 10 minuter.
- Kurortsvägen
- Mode parkeringshus (norra sidan)
- Sleipnerparkeringen (Brända tomten)
- Parkeringsficka på framsidan av stationshuset. Det är dock inte tillåtet att stanna där mellan 06.00-10.00 då det är en lastzon
Närtrafik
Upphämtningsplats för anropsstyrd närtrafik är flyttad till Kurortsvägen, östra sidan av spåren.
Biltrafik
29 april är Stationsgatan stängd för biltrafik. Därefter öppnar Stationsgatan för allmän trafik som vanligt.
Mål med projektet
- Skapa ett tryggt och funktionellt stationsområde som en viktig mötespunkt för Skövde och hela regionen.
- Harmoniera utemiljön med stråket mellan stadens torg och Skövde Resecentrum.
- Anpassa markhöjder och dagvattenhantering för att minska risken för översvämningar vid skyfall.
Du kan läsa mer om målbilden den fördjupade översiktsplanen för centrala Skövde.
Varför genomförs projektet?
Projektet har tre huvudsakliga syften:
- Gestaltning och enhetlighet – Skapa en sammanhållen identitet från torget ner till Resecentrum.
- Skapa ett säkrare trafikrum intill resecentrum och centralstation.
- Klimatanpassning – Förändring av markhöjder samt anläggning med underjordiska magasin och dagvattenlösningar för att förhindra översvämningar.
Status och tidplan
- NCC som byggt tidigare etapper bygger även denna del.
- Byggstart planerades till augusti 2025.
- Arbetet beräknas vara klart tidig höst 2026.
- Arbetet utförs i två etapper plus en företapp, såhär är etapperna planerade att genomföras:
- Etapp 0 (4–31 augusti 2025): Förberedande arbeten utanför stationshuset. Det innebär bland annat att träd tas ner, kablar flyttas, kantsten justeras och nya ledningar grävs ner. De träd som tas ner mår idag inte bra och kommer ersättas med nya.

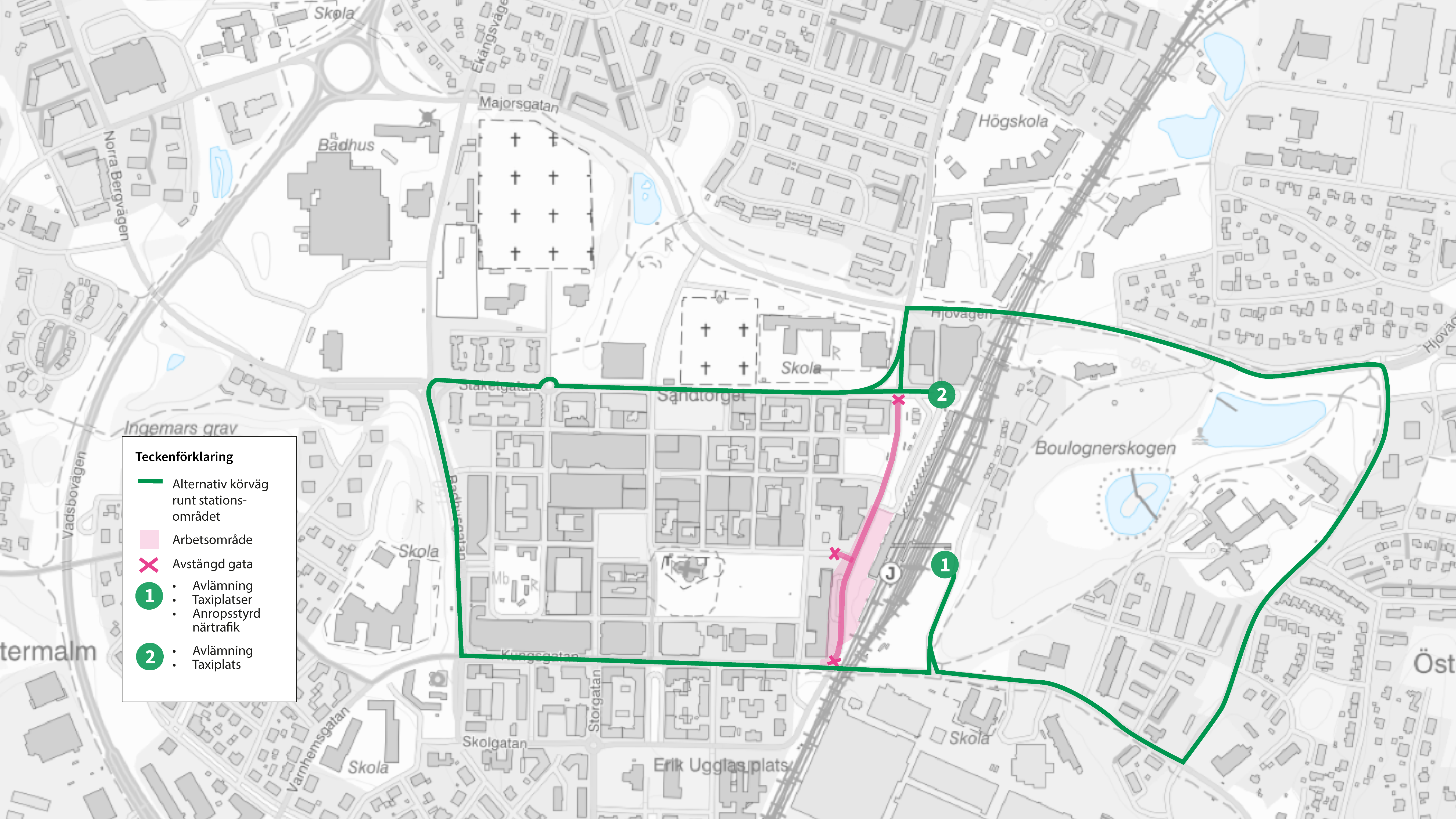

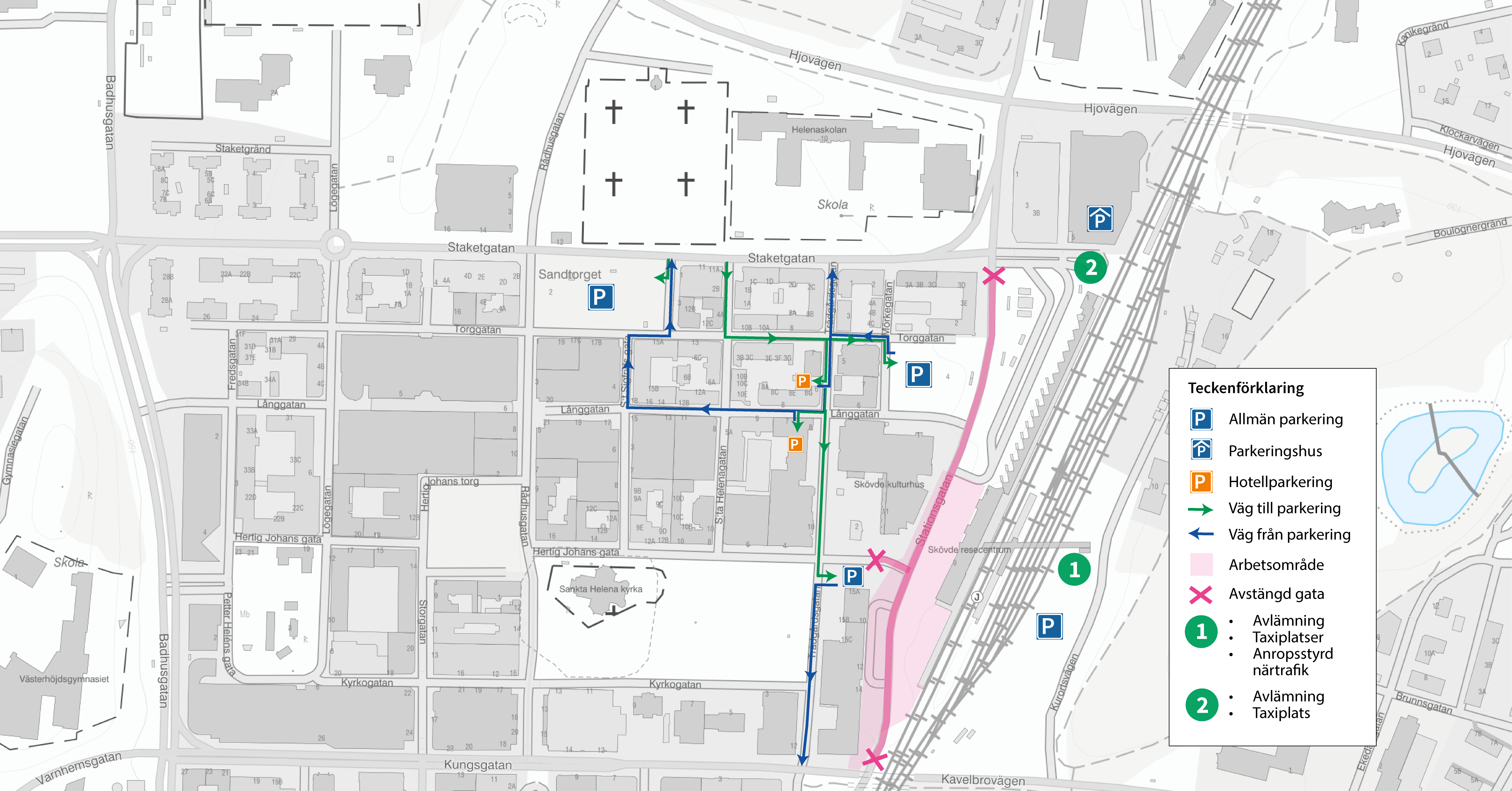

- Etapp 1 (1 september – cirka 15 november 2025): Stationsgatan stängs för allmän trafik. Under perioden tillåts endast bussar att trafikera en tillfälligt avsmalnad bussgata. Stängsel sätts upp för att skydda gående och tydliga anvisningar kommer att finnas på plats. Se kartor över hur trafiken kan passera/komma åt parkeringar i stan.
Vinteruppehåll - Etapp 2 (mars – sept 2026): Ombyggnation av torget, parkeringsytor och slutliga ytskikts- och ledningsarbeten vid Hermods.
Hur påverkas du av ombyggnationen?
Vi kommer göra det vi kan för att minimera påverkan men en ombyggnad som detta kommer påverka hur vi än gör. Vi kommer att prioritera säkerhet, tillgänglighet och tydlig kommunikation under byggtiden.
Hur kommer det att se ut när det är klart?

Karta över tidigare projekt och tidsplaneringlänk
Ansvarig enhet: Gata och natur
